    五爱隧道伸缩缝渗漏维修工程开工
    工程咨询热线:400-086-7877
    【浏览量】207
    【发布时间】2020-04-27
    【资料来源】

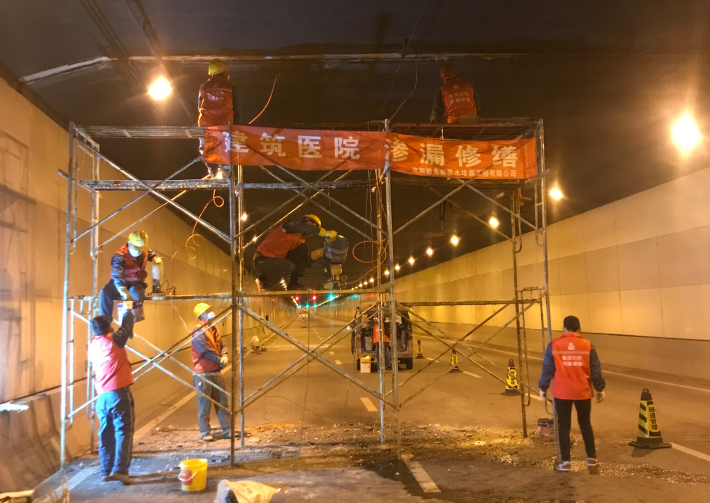

    2020年4月8日,德美斯防水的五爱隧道渗漏维修项目开工,预计工期20天,这是五爱隧道与我公司的又一次深入合作。此前,我公司通过了五爱隧道多轮竞标,最终拿下此次工程项目,鉴于我公司与甲方多次合作所奠定的优质服务和精湛技术,更为此次竞标成功增添助力。

    五爱隧道伸缩缝渗漏原因分析:

    经过技术部的现场勘查发现,问题出现在结构薄弱处,如结构裂缝及混凝土缺陷部位。渗漏原因主要为结构变形不均匀撕裂内外止水带以及搭接头焊接不牢固,从而形成渗水通道,导致伸缩缝漏水。

    五爱隧道伸缩缝渗漏维修方案

    一、基础灌浆加固

    1、基层拆除:采用人工拆除排水槽、装饰面板,拆除下材料集中分类堆放。

    2、初步止水:在距伸缩缝两侧200mm处交叉钻孔安装注浆针头,灌注丙烯酸盐注浆液进行初步止水。安装注浆管,采用抗渗一号在注浆管周围进行封堵。

    3、灌浆加固:在距伸缩缝100mm两侧打孔装灌注环氧树脂加固。

    二、注浆

    沿伸缩缝剔凿V型槽,宽50mm,深40mm,清理伸缩缝内垃圾。沿伸缩缝钻孔安装注浆针头,依次灌注非固化橡胶沥青。沿伸缩缝重新钻孔,灌注抗渗一号进行封堵,间歇性灌注高分子弹性堵漏剂,确保注浆液充满伸缩缝毛细裂缝。

    三、凿毛

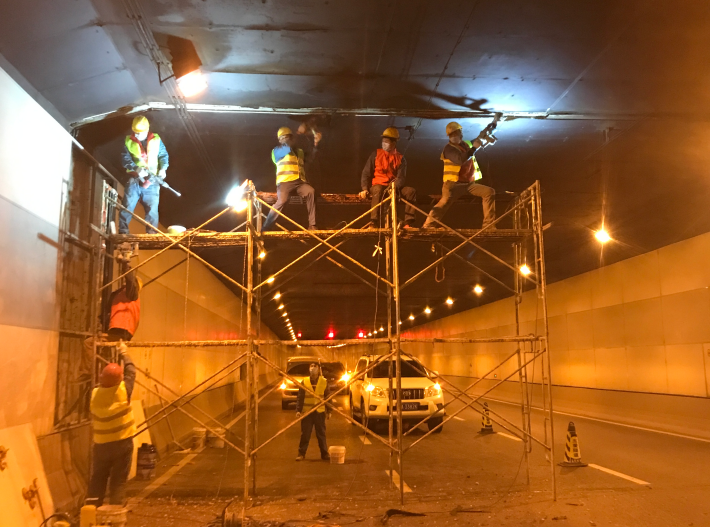

    拆除针头,采用抗渗一号(堵漏型)将伸缩缝V型槽进行封堵抹平。使用电镐将伸缩缝两侧400mm宽混凝土面进行凿毛,凿毛标准为表面均为新混凝土面。凿毛完成后使用清水进行清洗凿毛表面,保证新混凝土面无灰尘。

    四、封堵、背防

    使用抗渗一号(抗渗型)进行伸缩缝背水面设防。使用抹子均匀抹在凿毛部位。要求表面平整、美观。

    五、恢复安装

    排水槽按原设计进行安装恢复,装饰板采用密封胶及螺丝进行固定,确保装饰板安装牢固,排水槽两侧边缘采用建筑密封胶嵌缝密封。

    您的姓名
    您的联系方式
    选择您要办理的工程业务
    • 屋面防水
    • 地下室堵漏
    • 地下车库堵漏
    • 电梯井堵漏
    • 地铁堵漏
    • 隧道堵漏
    • 管廊堵漏
    • 伸缩缝堵漏
    • 施工缝堵漏
    • 变形缝堵漏
    • 水库大坝堵漏
    • 污水池堵漏
    • 蓄水池堵漏
    • 基坑堵漏
    • 穿墙套管堵漏
    • 电缆沟堵漏
    • 其它渗漏修缮工程
    • 其它防腐保温工程
    • 其它补强加固工程
    *为了您的权益,您的一切信息将进行严格保密
    在线咨询
    工程报价
    免费获取工程报价

    线上预约,免费上门

    热线电话
    400-086-7877
    扫一扫
